  5. 2025年12月 工事進捗状況

2025年12月 工事進捗状況

2025年12月 工事進捗状況

2025年12月時点の工事進捗状況をお知らせします。

■(仮称)瓜生堂車両基地整備工事

敷地中央部では分岐器ピットの施工が完了しました。また、工作車検修庫について引き続き基礎躯体工事を実施しております。
敷地北側の細部検査場では年明けから建屋の鉄骨工事が始まるため、架設済みの軌道桁の養生や先行足場の組立等の準備を進めております。


全景(北側から)

分岐器ピット

工作車検修庫

■PC軌道桁製作・架設工事

12月は引き続き桁製作を進めております。
今月で今年度製作予定の桁(11月に架設済の25本を含めた55本)のコンクリート打設が完了しました。
コンクリート打設が完了した桁は、屋内養生場で養生を行い、仮置場へ移設する際にクレーンでの吊り上げを行うための一次緊張や、架設前の二次緊張等を実施しております。
今年度は年明けの1月まで桁製作を進めていきます。


全景(北側から)

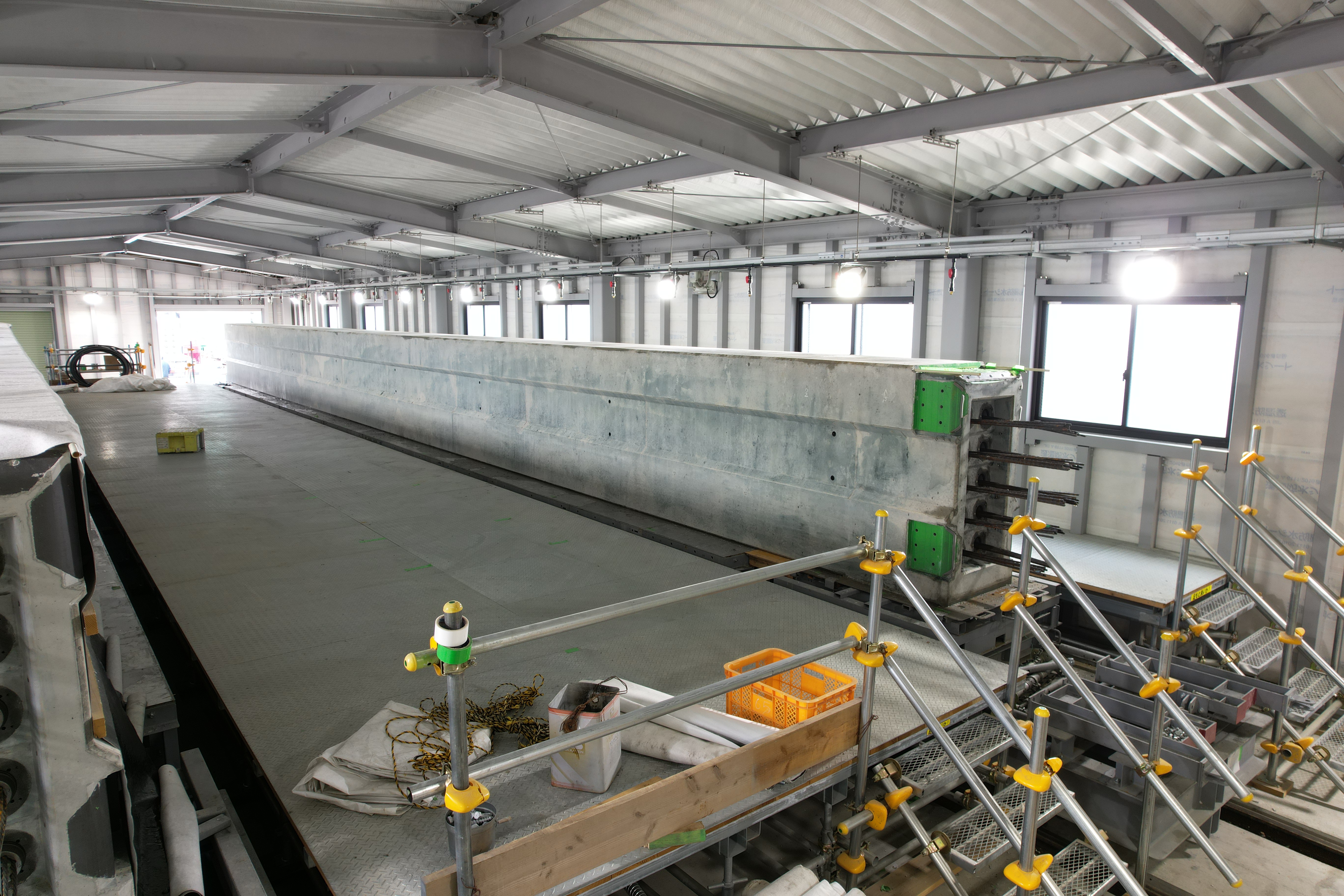

屋内養生場

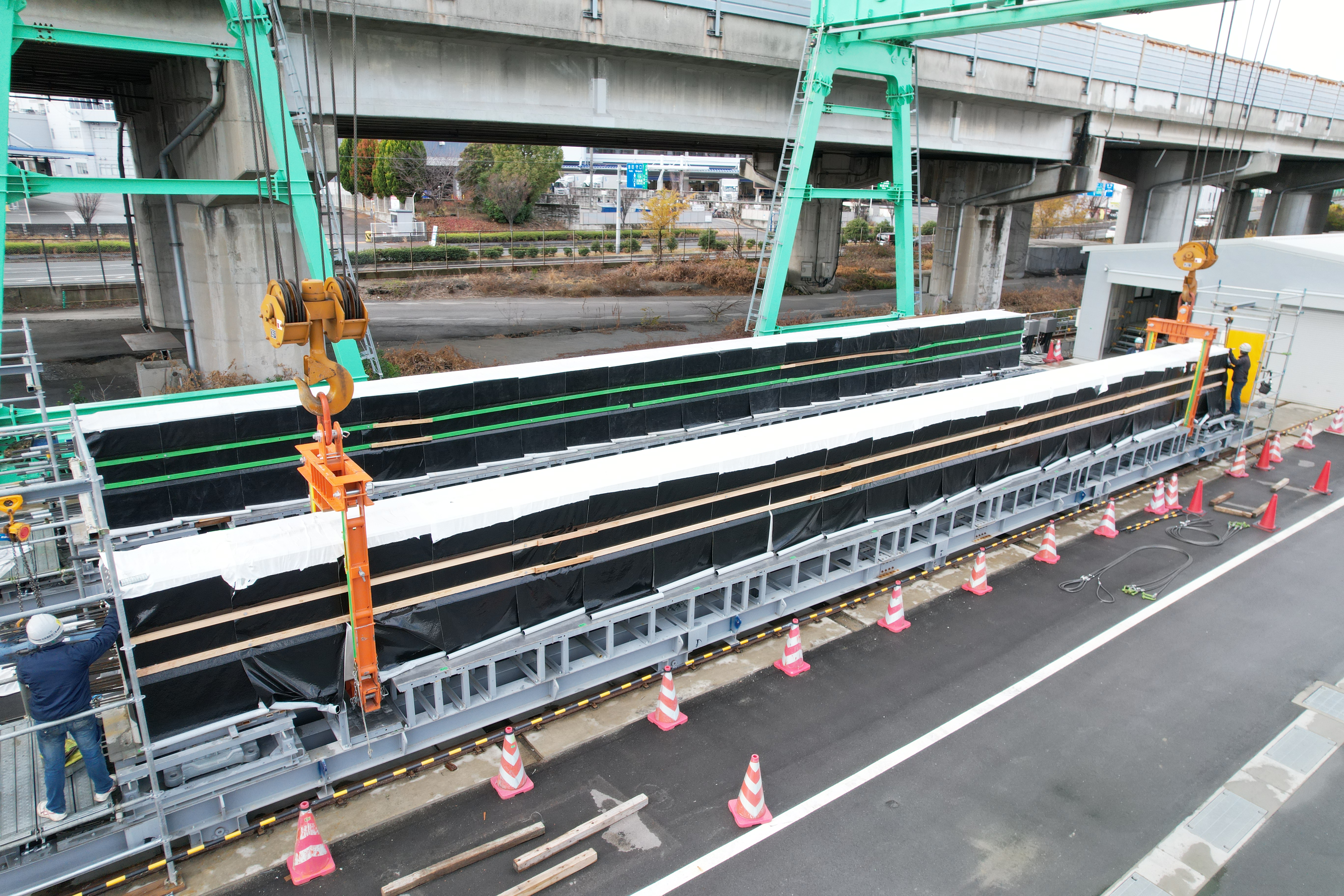

一次緊張場
